파형강관

풍부한 경험과 앞서는 기술로 미래를 선도합니다.

시공절차

한국산업표준 KS D 3590이 규정 하는
수로, 통로 기타 각종 구조물에 대한 파형강관의 시공 기준을 설명한다.
  • STEP 1 터파기

  • STEP 2 베딩

  • STEP 3 관설치 Detail

  • STEP 4 연결부 조립 Detail

  • STEP 5 되메우기 Detail

  • STEP 6 다짐

설치 및 접합

  • 파형강관의 설치는 설계도서에 표시된 치수의 관을 설계도서 또는 감독관이 지시한 구배로 설치하여야 한다.

  • 성토 내부에서 설치할 경우 장래 심한 침하가 예상될 때는 설계도서 또는 감독관의 지시에 따라서 미리 예상 침하량을 가산한 높이로 설계하여야 한다.

  • 관 접합부에서는 커플링밴드에 가스켓을 사용하여 근각볼트를 이용하여 접합하여야 한다.

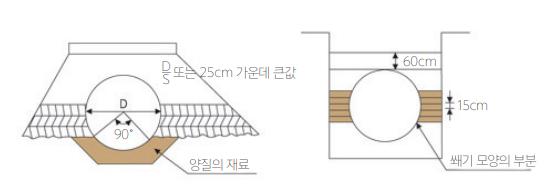

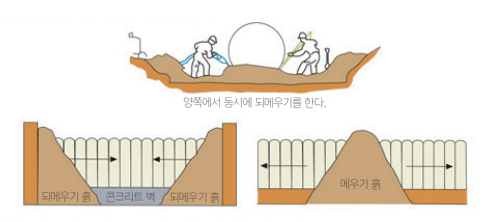

되메우기

되메우기
한층의 마무리 두께 15cm 건조밀도 95% 이상

성토

되메우기
성토의 최소높이 둘 중 큰 값 선택
  • 포장하면으로부터 25cm
  • D/5
성토의 재료 뒷채움 재료와 같은 것
